Information vom 06. August 2014
Die Abklebearbeiten sind nun so gut wie beendet und am Heck haben wir noch die Stoßecken erneuert.
Information vom 13. August 2014
Nachdem der Bus so gut wie abgeklebt war, wurde umgehend mit den Spachtelarbeiten begonnen.
Information vom 17. August 2014
Heute haben wir die desolate Auspuffanlage nach der Aufarbeitung wieder fertiggestellt.
Weitere arbeiten an der Karosse (Spachteln und Schleifen), und die Erneuerung des vorderen Radkasten-Holmes auf der Einstiegsseite, wurden ebenfalls fortgesetzt.
Auch ein Teil des beschädigten Kotflügels wurde neu eingesetzt.
Hier eine Information anderer Art
Am 17. August 2013 haben wir den OBVB e.V. ins Leben gerufen und heute unseren ersten Geburtstag mit Freunden, Unterstützern und Helfern, mit einem Grillabend und einem Dia-Beitrag gefeiert.
Einen herzlichen Dank an alle externen Helfer, wie den IFA-Freunden Trebus, als auch den Unterstützern aus unseren eigenen Reihen für das bisher Erreichte.
Hier nun einige Bilder.
Information vom 24. August 2014
Wir haben jetzt einen Punkt erreicht, an dem die Bilder von unseren Arbeiten sich immer wieder ähneln, denn wie schon beschrieben ist momentan Spachteln und Schleifen angesagt.
Auch heute war das unsere Hauptaufgabe.
Neue Bilder gibt es wieder, wenn auch wieder sichtbare Fortschritte zu erkennen sind.
Information vom 30. August 2014
In der aktuellen Ausgabe
des Busfahrer Magazins ist, neben vielen spannenden Testberichten, Infos und Geschichten rund um die Busbranche, auch ein Artikel über unseren Verein und unsere Feier zum einjährigen Bestehen
enthalten.
Vielen Dank nocheinmal an Sascha Boehnke und sein Team vom Busfahrer Magazin fürs Kommen und Verfassen des Artikels!
Information vom 28. September 2014
Nach dem wir nun die letzten Wochen damit verbracht haben, den Bus zu spachteln und zu schleifen, haben wir heute noch die letzten Stellen abgeklebt und auf die Grundierung vorbereitet.
Information vom 01. Oktober 2014
Nun ist es soweit. Unser Bus bekam seine Grundierung, eine wichtige Voraussetzung vor dem Auftragen des Füllers.
Information vom 03. Oktober 2014
Heute, am Nationalfeiertag, wurde der Füller aufgetragen.
Das Ergebniss kann sich echt sehen lassen.
Information vom 05. Oktober 2014
Nun ist der Füller aufgetragen und wir haben damit begonnen den Bus nass zu schleifen, um den zweiten Füller auftragen zu können.
Auch die Kofferklappen wurden aufgearbeitet und gefüllert.
Information vom 12.Oktober 2014
Heute haben wir noch einmal das tolle Herbstwetter ausgenutzt und auch die Stoßstange und Schürze vom Heck unseres Busses geschliffen und gefüllert.
Ebenfalls bekam der Bus seine zweite Schicht Füller aufgetragen, sodass am Mittwoch den 15. Oktober 2014 wiederum Schleifen mit Wasserschleifpapier angesagt ist.
Dazu dann aber mehr.
Information vom 15. Oktober 2014
Wie schon angekündigt, wurde nun nach dem der Bus und seine Anbauteile das zweite Mal gefüllert wurden, alles wieder nass geschliffen und auch schon die Konturen abgeklebt.
Information vom 19. Oktober 2014
Nach dem am 15. Oktober 2014 die Vorbereitungen für die Lackierung des roten Streifens (Bauchbinde) abgeschlossen wurden, (Abkleben und Konturstreifen setzen) wurde der Bus nun am 16. Oktober 2014 mit der roten Farbe lackiert.
Hier einige Bilder.
Information vom 20. Oktober 2014
Am 19. Oktober 2014 haben wir den Bus noch einmal, an den noch nicht lackierten Stellen nass geschliffen und dann für die Weiß-Lackierung abgeklebt.

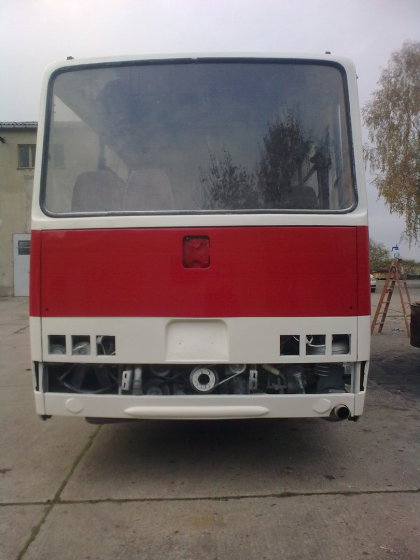

Am 21. Oktober war es dann so weit und der Bus bekam seine Weiß-Lackierung.
Hier kommen die Bilder.
Information vom 22. Oktober 2014
Heute haben wir begonnen die abgeklebten Stellen wieder in den Ursprung zu versetzen und schon die Fenster freigelegt.
Und nun geht es Schritt für Schritt ans wieder Zusammenbauen des Busses.
Darüber aber bald mehr.
Information vom 26. Oktober 2014
Heute haben wir damit begonnen, das noch auf den Fenstergummis befindliche Klebeband zu entfernen und die Fenstergummis zu reinigen.
Danach haben wir die Frontklappe und auch schon die Heckschürze angebracht.
Information vom 02. und 05. November 2014
Wie bereits geschildert, sind wir nun bemüht den Bus wieder zusammen zu bauen.
So haben wir am 02. November damit begonnen, Zierleisten zu reinigen und am Bus anzubringen.
Am 05. November war es dann so weit und wir konnten die ersten Kofferklappen anbringen.
Information vom 09. und 11. November 2014
An diesen beiden Tagen haben wir auf der Einstiegseite alle Kofferklappen angebracht.
Information vom 16. November 2014
Heute haben wir nun die Auspufklappe montieren können und die Zierleiste über den rechten hinteren Radkasten angebracht.
Information vom 26. November 2014
Heute haben wir auch die Zierleisten über den Radläufen und der hinteren Tür angebracht und uns danach um die Anbringung der Kofferlkappen und Zierleisten auf der Fahrerseite gekümmert und viel geschafft.
Information vom 03. Dezember 2014
Heute haben wir viele kleine Arbeiten erledigt, wie das Anbringen von Regenleisten, der kleinen Klappe in der Frontklappe, den linken vorderen Blinker und mehr.
Da es nun sehr kalt war haben wir den Bus nicht aus der Halle rausgefahren und auch keine Bilder gemacht.
Aber glaubt uns einfach, es geht stetig voran.
Demnächst mehr.
Information vom 20. Dezember2014
Heute haben wir auch einige kleinere Arbeiten am Bus erledigen können.
So sind zum Beispiel die oberen Zierleisten unter den Fenstern auf der Einstiegsseite montiert.
Ebenfalls wurden die senkrechten Leisten vormontiert, die müssen wir zum Lackieren noch ein mal abbauen, ist aber nur eine kleine Arbeit.
Blink- Schlußleuchten und Rückfahrscheinferfer sind auch angebacht und werden dann auch bald angeschlossen.
Die Abdeckung der Nummernschildbeleuchtung ist auch angebracht.
Nun schaut Euch in ruhe die Bilder an.
